建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

第一章 在施工全过程中落实工程质量责任制

1.1《承诺书》、《责任登记表》公示牌

现场显著部位必须悬挂《工程质量责任承诺书》和《工程质量责任登记表》公示牌。公示牌不小于1.0m×1.2m。责任人签名必须是手写体。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

本篇选自《施工标准》专栏,第10节“技术质量标准化手册”。一图一文,详尽解析技术质量标准做法,详情点击下方专栏卡片↓↓

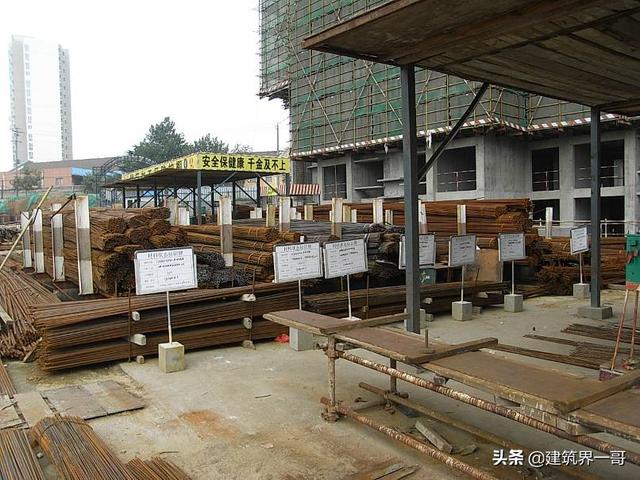

1.2 现场材料堆放和标牌

各种材料、构件、成品、半成品应按品种、分规格分类堆放,并设置明显标识牌。

(1)、标识牌大小:0.8m×0.6m

(2)、钢筋标识牌按下列内容制作:材料名称、型号、规格、数量、炉号、生产厂家、进货日期、检验日期、试验编号、检验状态、验收人。其他材料标识牌参照设计。

(3)、钢筋半成品标示牌按下列内容制作:楼层、使用部位、名称、规格、数量、图形尺寸、操作人、检验状态、检验日期、验收人。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

1.3 胸牌制度

进入现场的施工人员,必须佩带胸牌,标明单位、姓名、职务等个人信息。 胸牌尺寸是100mm×65mm

施工现场必须配备必要的标准、规范和检测设备。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

1.4各工序施工部位挂牌

作业班组在施工部位挂“施工部位牌”,牌中注明施工部位、班组名称、工序名称、施工要求、检查标准、检查人、操作负责人姓名等,以加强操作人员的责任心,督促责任人严把施工质量关。并设工序质量验收牌。

1.5 结构检查标识

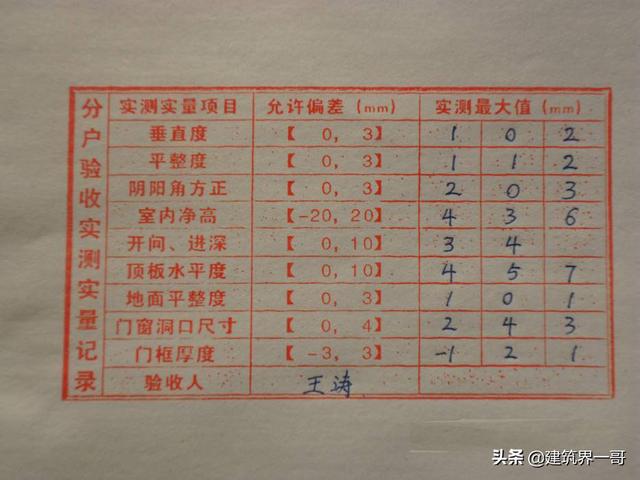

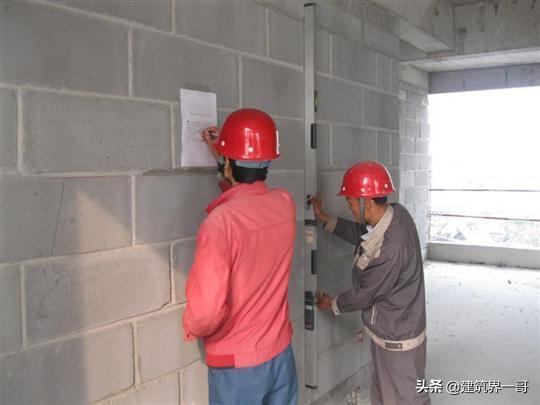

(1)、每施工完一段,应进行实测实量,并将结果如实地填写在质量标识签内,标识签粘贴在受检部位,公示检查结果。

(2)、设置形式:盖章、张贴纸面记录均可。

(3)、检查部位:砌体结构的全部承重墙、柱;框架结构的框架柱、剪力墙和主要的填充墙。

(4)、标注内容墙、柱垂直度、平整度、轴线位移、截面尺寸、外墙上下窗偏移等。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

1.7重要工序影像资料可追溯制度

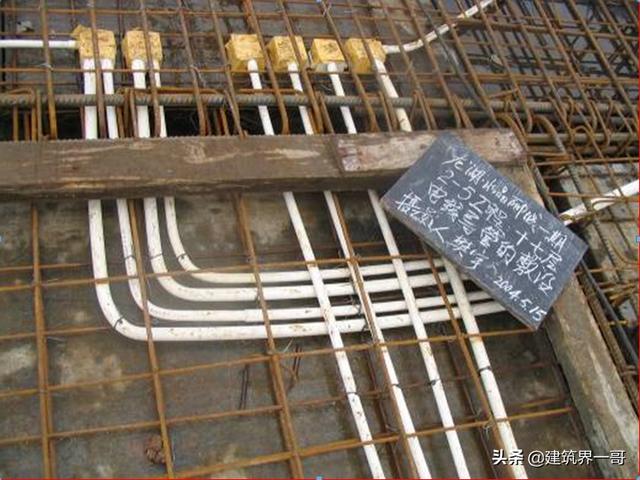

施工过程必须留存影像资料。

(1)、影像资料应能全面反映单位工程中主要检验批、分项、分部工程的质量验收与控制情况,记录施工全过程的质量状况。根据工程的类型、规模和特点,应明确规定影像资料所应反映的具体工序和影像资料的数量要求。

(2)、影像资料应以单位工程作为归档单元,按分部、分项工程分类整理。

(3)、影像资料应有相应文字说明,具体包括编号、题名、内容简要描述、拍摄时间、地点和拍摄者等内容。

(4)、施工完成后应制作图片文档、幻灯片或光碟等,影像资料应作为工程竣工资料存档。

1.8资料同步

施工过程中资料和工程进度必须同步,签字不得早签、迟签、代签,其中需项目经理、总监、设计负责人签字的,除本人签名外,还要加盖个人执业章。

第二章 在施工全过程中实施工程样板示范

2.1讲评台及技术交底

技术交底要求图文并茂,落到实处。

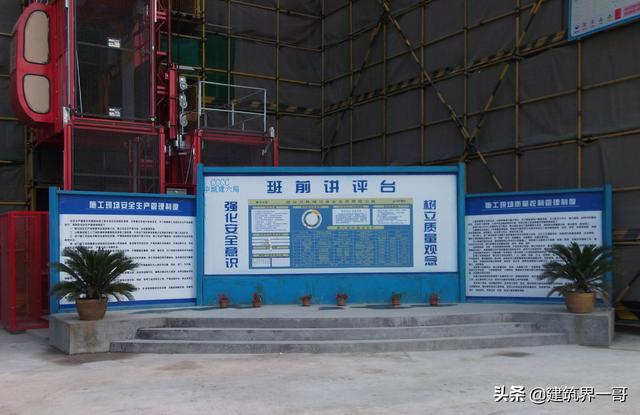

(1)、如果现场场地条件允许,应在样板集中展示部位设置班前讲评台。通过讲评台,向工人灌输施工工艺好的做法和质量通病防治意识及措施,现场依据样板进行技术交底。

(2)、技术交底挂牌或《作业指导书》挂牌:在工序施工开始前,针对施工中的重点和难点,现场挂牌,简图、图片、文字相结合,注明作业条件及质量要求、施工准备、操作流程、操作工艺及要点、检查的手段方法及标准、成品保护要点、责任人和执行人。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

2.2 样品库

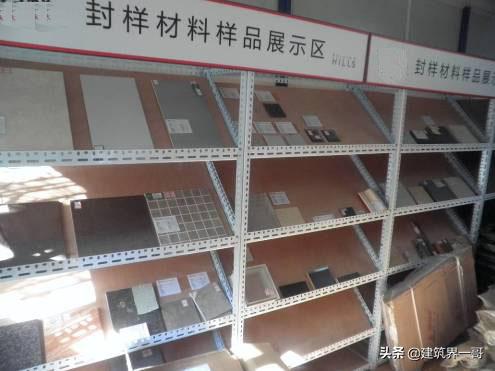

各种进场材料报验必须与封样样品进行核对、确认工作。

(1)、一经选定某种样品,立即封样,并以此作为今后进货检验的依据。

(2)、保障性住房、商品住宅小区、单体建筑面积在10000㎡以上的项目必须按施工单位建立样品库。

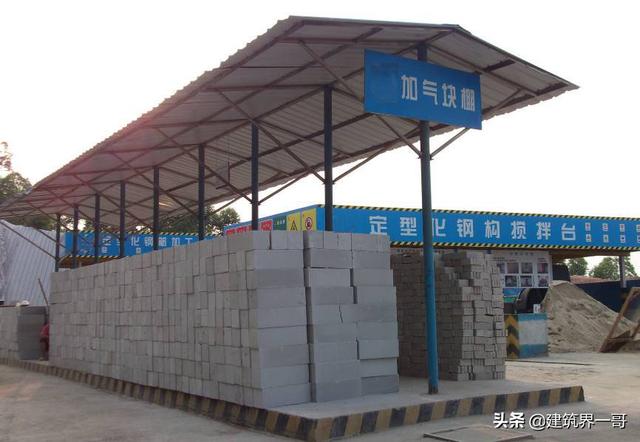

(3)、下列常用材料必须进样品库:钢筋、墙体砌筑材料、室内外装饰材料、保温材料、 防水材料、阳台和楼梯栏杆、 铝合金门窗型材、电线电缆、配电箱、水暖管材管件、散热器等。

(4)、大型材料:对于数量较少、价值较大的设备材料,按照标准要求进场验收。如高低压柜、变压器、发电机、水泵、电梯等。

(5)、设置标识牌:在每件样品对应部位粘贴标识牌。标识内容:材料名称、规格、产地、供货单 位、使用部位、使用数量 、确认意见等。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

2.3实物样板

实物样板是指在施工现场、工程之外专门施工的样板。

(1)、保障性住房项目、商品住宅小区、单体建筑面积在10000㎡以上的项目按施工单位必须设置。经过验收的实物样板作为施工的质量标准。

(2)、可设置一拐角两面墙体,长×高3m×2.8m。一面墙设置1个1.2m×1.2m窗洞口。

(3)、样板墙内容

结构:展示构造柱成型、填充墙组砌、窗台、窗过梁洞口等施工内容;

装修:展示外墙保温、窗安装及防渗漏做法等。

(4)、根据工程实际情况可设置楼梯、剪力墙、梁板柱钢筋绑扎等实物样板。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

图片样板:精品结构工程和装饰、安装工程细部做法。根据工程实际选用,并和作业指导书相结合,选用后应实施。

(1)、经过验收的图片展板作为施工的质量标准。

(2)、在场区适当位置设置图片展板,推荐展板尺寸为宽X高1m×1.2m。

(3)、图片展示内容:

结构:钢筋机械连接、钢筋保护层控制、剪力墙梯子筋、柱定位钢筋、钢筋防混凝土污染保护、混凝土楼梯踏步和混凝土墙柱阳角保护、楼板厚度控制、构造柱马牙槎、填充墙与梁连接;模板支设,楼梯板抽芯模板、木模板拼缝粘设海绵条,剪力墙模板支设、阴(阳)角模应用、梁柱接头模板处理、卫生间下凹采用角钢、后浇带模版、快易收口网的应用、吸尘器应用、混凝土坍落度测量、卫生间上翻梁、混凝土过梁及窗台、对拉螺栓端部混凝土修补、柱、剪力墙根部松散混凝土清理、混凝土表面处理、混凝土养护、同条件试块放置、主体质量验收标示等。

装修、安装展示:配电箱内排线、管道标示、止水节、线管槽及线盒、避雷带、箱细部处理、屋面管道天桥处理、内外墙抹灰、保温及配件设置、楼梯踏步及滴水、屋面防水及细部(排气孔、出气管、管道支架底座、变形缝、散水、屋面卷材收口压条、涂料分色收头、配电箱(盒)边口处理水簸箕、卫生间地砖、墙砖铺设、地漏、卫生间阴角线条、沉降观测点、窗框与墙体发泡剂填塞、窗框打胶、外窗台处理、分户验收标示等。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

2.5工程样板

工程样板,是指在工程内作出的样板,就是通常所说的样板间、样板墙。

(1)、设置位置:在建筑物内,选取标准户型做装修样板,至少做到一面墙体、一个天棚。经过验收的工程样板作为施工的质量标准。

(2)、设置要求:逐层解剖,层层外露。

(3)、标识要求:在对应部位粘贴标识牌,标识工艺做法。

(4)、内墙抹灰展示内容:基层喷浆、墙面冲筋贴饼、防裂网设置、基层抹灰、墙体大面全部敷设防裂网、面层抹灰及腻子等。

(5)、天棚刮腻子展示内容:刮浆、各层腻子、面层粉刷等。

(6)、厨卫间镶贴展示内容:电脑排砖图,基层抹灰、瓷砖 (石材)镶贴、嵌缝处理等。

(7)、水暖管沟展示:必须覆盖,表面做出警示。刷颜色标识走向,喷字注明“埋设管道”展示:管道安装、卡具设置、保温地面、面层警示色刷图、喷字标识。

(8)、标识水电设备位置、功能、走向展示:对初装修工程,选取一标准层,墙体上开关、插座、箱盘等设备,喷涂颜色标识位置,贴字标识功能、弹线标识走向。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

第三章 在施工全过程中应用精品工程细部做法和先进施工工艺(部分典型做法示例)

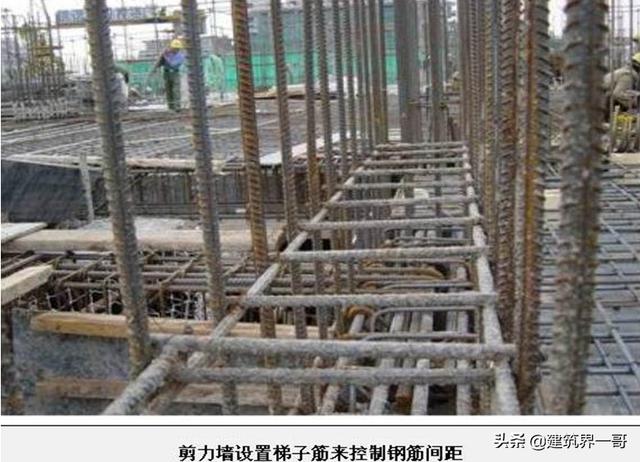

3.1剪力墙梯子筋

(1)、在剪力墙钢筋中加设“梯子筋”,控制剪力墙钢筋的排距、间距、保护层厚度,保证钢筋的正确位置。

(2)、“梯子筋”的通长筋直径不小12mm,分隔筋直径不小于10mm,分隔筋同时起支承作用,用以控制截面尺寸及保护层厚度;

(3)、竖向“梯子筋”宜按1.5m间距设置一道;

(4)、水平“梯子筋”的设置:

采取墙(柱)、梁板整体浇筑方法时,每个层高加设二道水平设置的“梯子筋”。上一道设置在距现浇板底约100mm处,下一道设置在墙高中间位置;

采取墙(柱)、梁板分两次浇筑方法时,每个层高加设三道水平设置的“梯子筋”。第一道设置在墙高中间位置,第二道设置在剪力墙施工缝下约100mm处,第三道设置在剪力墙模板顶面200 mm处。第三道为定位“梯子筋”,现浇板混凝土浇筑后撤掉,上层继续使用。

(5)、梯子筋端头要做好防锈处理措施。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

3.2剪力墙模板固定

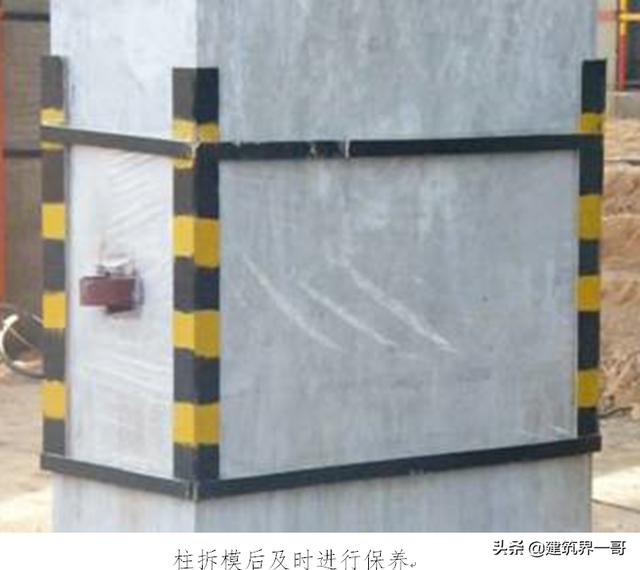

外墙模板按层高下挂50mm制作,外模背枋再向下加长100mm。墙体浇筑时,在模板上口预埋紧固螺杆。上层模板安装时,先在楼层接缝处贴2cm宽压缩海绵条,墙面清理洁净后外模就位,此时紧固围楞,即可将模板下口锁紧,从而消除楼层错台。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

3.3 梯板抽芯模板

相接两块梯板底面板在施工缝位置预留一条缝宽为80~100mm的空隙,空隙内插有可抽拉板条,确保施工缝二次浇捣时此处的垃圾可全部冲洗干净,空隙内插有可抽拉板条后再浇施工缝处的混凝土,可保证拆模后施工缝处无夹渣现象。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

3.4 止水节应用

止水节在便器和带弯头短立管应使用,在排水管施工中推荐使用。

(1)、根据轴线,在卫生间模板上弹出地漏、大便器等定位十字线。

(2)、用2寸钉将“止水节”按十字线在四角固定。

(3)、固定“止水节”后,用木屑或黄砂垫满“止水节”管身,避免浇捣时混凝土浆流入管身。

(4)、浇捣混凝土时应注意观察“止水节”有无位移变形或堵塞情况,发现问题应立即停止浇捣进行整改。

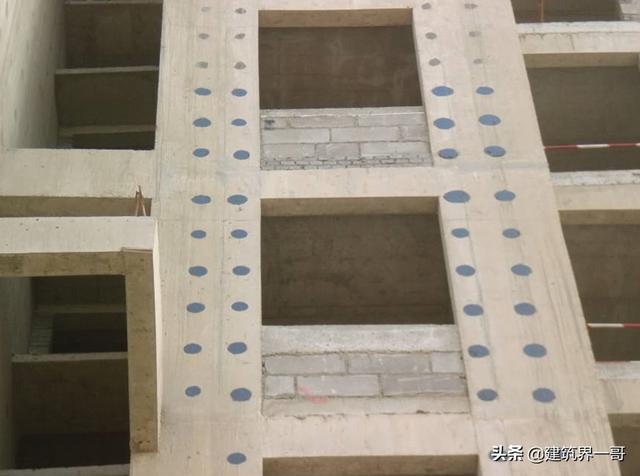

3.5 填充墙砌筑

填充墙在梁板底斜砌时两侧、中间必须用预制三角形块砌筑。填充墙与砼构件接缝处、墙面剔槽部位、临时施工洞口两侧等易开裂部位加设加强网片。

填充墙与砼构件接缝处、墙面剔槽部位、临时施工洞口二侧等易开裂部位,应加设钢丝网片抵抗墙体裂缝。钢丝网片与基体搭接宽度≥100mm,门窗洞口等应力集中区也应在角部设钢丝网片。钢丝网片的网孔尺寸不应大于20mmх20mm,钢丝直径不应小于1.2mm,且宜采用热镀锌。钢丝网应用钢钉或射钉每200mm~300mm加铁片固定,挂网应做到平整、牢固。

采用新型墙材,底层抹灰完成后,在抹面层灰前整个墙面应满铺耐碱玻璃纤维网格布,方可进行面层抹灰,面层抹灰厚度宜控制在7~9mm之间,抹灰时须压实抹光。抹灰砂浆宜掺加聚丙烯抗裂纤维、碳纤维或耐碱玻璃纤维等防裂材料。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

3.6 剪力墙对拉螺栓封堵

地下室外墙拆除后,将外墙止水螺栓圆台模具剔出,用气焊将止水螺栓割除,外用1:1防水砂浆抹平。待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔处,为方便验收防止漏刷分3种不同颜色聚氨酯涂刷,第一遍为白色,第二遍采用红色涂刷,第三遍采用黑色涂刷,形状为直径150mm的圆形。地下室外墙外侧做防水的,可不再做三遍防水封堵。

地上楼层对拉螺栓孔封堵将螺栓套管用电锤钻出,清理干净后采用无机发泡灌实,其它做法同地下室对拉螺栓孔封堵一致。

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

建筑工程施工现场质量标准化施工管理动作标准(工程质量及施工现场标准化管理)

版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 举报,一经查实,本站将立刻删除。

(0)
上一篇 2022年6月2日 上午10:03
下一篇 2022年6月2日 上午10:11

相关推荐
