高项笔记:进度管理

一、概述

过程:规划进度管理、定义活动、排列活动顺序、估算活动资源、估算

活动持续时间、制定进度计划、控制进度

高项笔记:进度管理高项笔记:进度管理高项笔记:进度管理高项笔记:进度管理

二、管理过程

进度管理计划:正式或非正式、详细或概括

活动属性:活动解释说明,活动标识、WBS标识、活动标签或名称

估算活动资源:材料、人员、设备、用品的数量和种类,和经验成本有关系

资源日历:可用资源的工作日或班次

估算活动持续时间:有变动区间

进度计划呈现方式:横道图(甘特图)、里程碑图、项目进度网络图、时标逻辑图(时标网络图)

进度控制关注内容:当前状态、变更因素施加影响朝着有利方向发展、判断项目进度是否已经发生变更、变更发生时按照变更控制流程进行管理

缩短工期方法:(1)赶工,投入更多的时间或资源(2)快速跟进,并行施工,以缩短关键路径时间(3)使用高素质或经验丰富的资源(4)减小活动范围或降低活动要求(5)改进方法或技术,提过效率(6)加强质量管理,减少返工

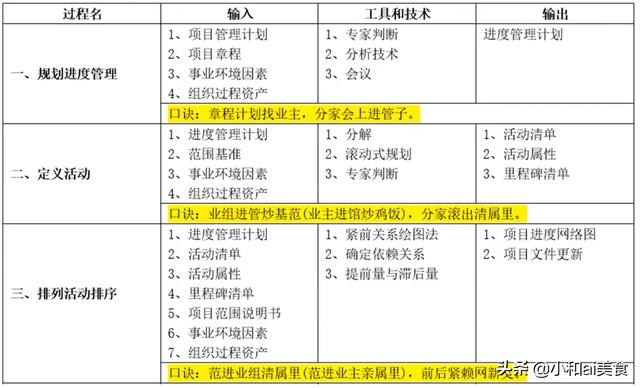

三、工具技术

LOC:可执行源代码行数

等价代码行=((重新设计百分比 重新编码百分比 重新设计百分比)/3)*已有代码行

参数估算法:相乘再相加

储备分析:应急储备(已知-未知风险,包含在进度基准)、管理储备(未知-未知风险,不包含在进度基准里),都属于总持续时间

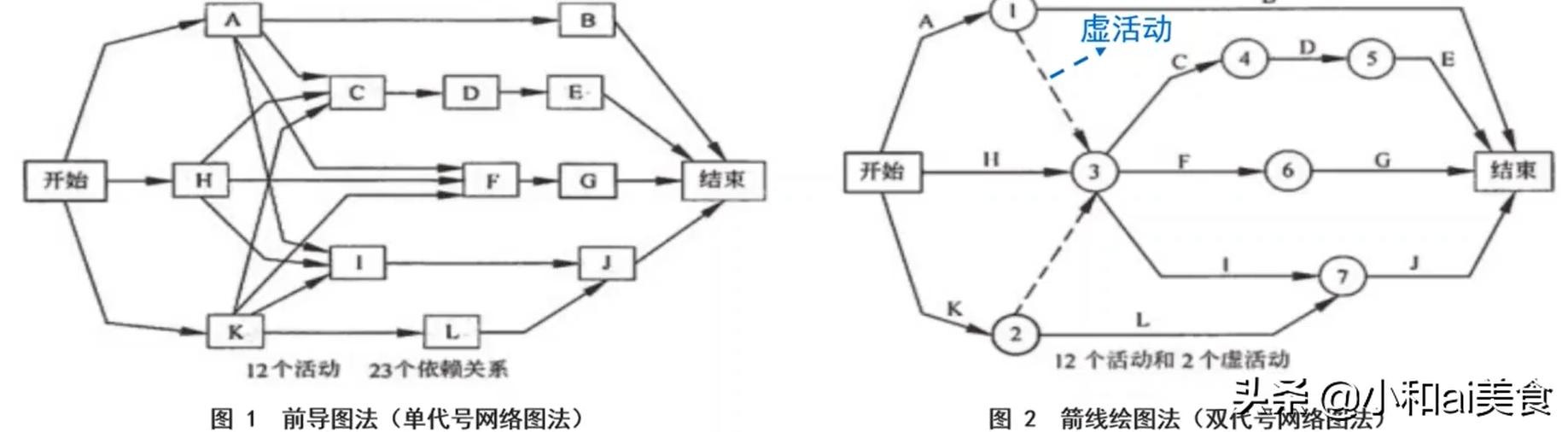

前导图法(单代号网络图):4种依赖关系

高项笔记:进度管理

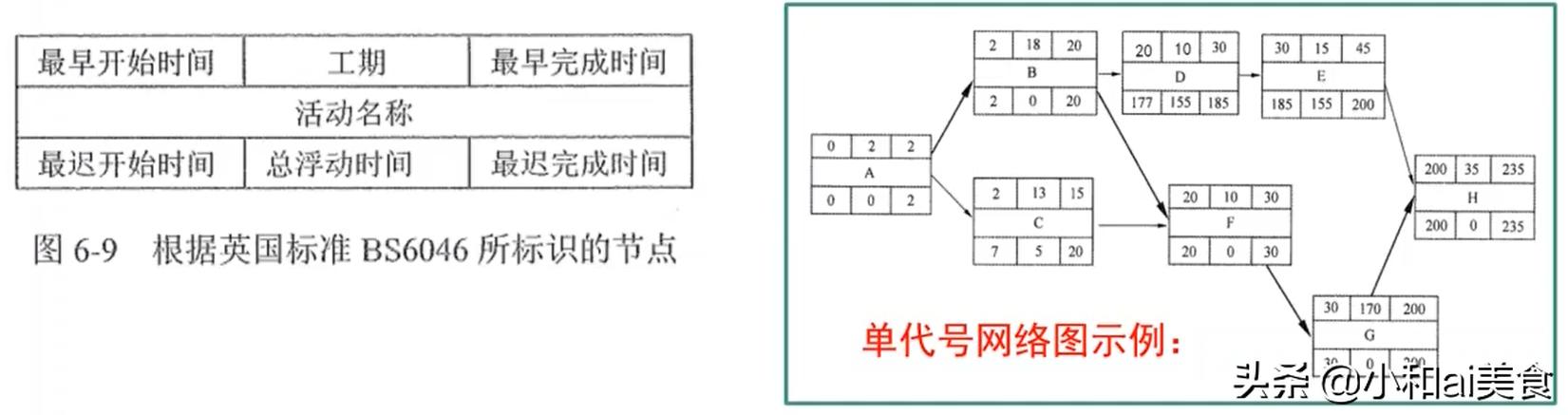

总浮动时间=最迟开始时间(LS)-最早开始时间(ES)=最迟结束时间(LF)-最早结束时间(EF)

高项笔记:进度管理

箭线图法(双代号网络图):虚活动不消耗时间和资源

高项笔记:进度管理

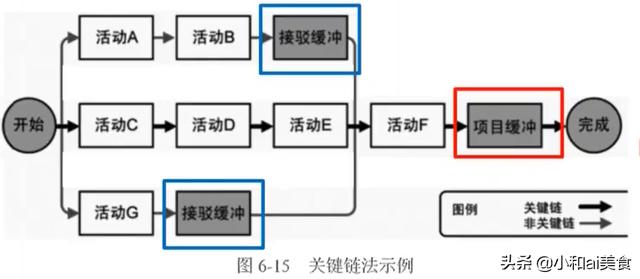

关键链法:缓冲

高项笔记:进度管理
